Khủng hoảng hạ tầng điện nước đe dọa tham vọng AI của Hàn Quốc

(giờ Việt Nam)

Tóm tắt AI

Sự chậm trễ trong việc cung cấp điện và nước đang trở thành rào cản lớn, đe dọa trực tiếp đến các siêu dự án trung tâm dữ liệu và nhà máy chip bán dẫn trọng điểm của Hàn Quốc.

Bản dịch AI

Nỗi lo thiếu điện, nước bao trùm siêu dự án AI của Hàn Quốc

Nỗi lo thiếu điện, nước bao trùm siêu dự án AI của Hàn Quốc

Các dự án xây dựng cơ sở hạ tầng điện nước chậm trễ có thể đe dọa hoạt động của các nhà máy chip nhớ và trung tâm dữ liệu trong kế hoạch dẫn đầu ngành AI và bán dẫn của Hàn Quốc.

Theo Bloomberg, trong phát biểu tại Seoul hôm 29/6, Tổng thống Hàn Quốc Yoon Suk Yeol đã công bố siêu dự án trị giá ít nhất 1.350 nghìn tỷ won (880 tỷ USD) với sự tham gia của hai "ông lớn" Samsung và SK Hynix nhằm duy trì vị thế dẫn đầu trong kỷ nguyên trí tuệ nhân tạo (AI). Khoản ngân sách khổng lồ này, tương đương khoảng 5% GDP năm 2024 của Hàn Quốc, sẽ được dùng để xây dựng các nhà máy sản xuất chip nhớ tiên tiến và trung tâm dữ liệu AI thế hệ mới.

Samsung và SK Hynix mỗi bên sẽ xây hai nhà máy sản xuất chip bán dẫn mới tại tỉnh Gyeonggi và khu vực phía tây nam Hàn Quốc với tổng số vốn 800 nghìn tỷ won. Song song với đó, một khoản đầu tư trị giá 550 nghìn tỷ won từ các doanh nghiệp trong nước, dẫn đầu là Naver Corp, sẽ đổ vào xây dựng hệ thống trung tâm dữ liệu AI với tổng công suất lên tới 8,4 gigawatt vào năm 2029.

Tuy nhiên, theo UPI, Hàn Quốc sẽ cần hoạch định lại kế hoạch cung cấp điện và nước trên toàn quốc để đáp ứng nhu cầu từ các nhà máy bán dẫn và trung tâm dữ liệu AI.

Thiếu hụt điện

Theo Tom's Hardware, Khu phức hợp công nghiệp bán dẫn quốc gia Yongin, cụm nhà máy lớn của Samsung và SK Hynix tại tỉnh Gyeonggi, ước tính cần 15-16 GW điện khi hoạt động đầy đủ, gần bằng 25% tổng nhu cầu điện của khu vực đô thị Seoul trong khi nguồn cung địa phương chỉ khoảng 1,9 GW. Tuy nhiên, tính đến tháng 1, khoảng 6 trong số 15 GW mà khu phức hợp cần vẫn chưa có kế hoạch cung cấp hoàn chỉnh. Cụ thể, Samsung cần 9 GW (đã đảm bảo 6 GW) và SK Hynix cần 6 GW (đã đảm bảo 3 GW).

Hàn Quốc sản xuất điện tại các khu vực bờ biển, bao gồm năng lượng hạt nhân và khí tự nhiên hóa lỏng (LNG) ở bờ đông và năng lượng tái tạo ở vùng Honam phía tây nam, trong khi cụm nhà máy nằm sâu trong đất liền, gần Seoul. Tập đoàn Điện lực Hàn Quốc (KEPCO) đang tiến hành dự án trị giá 27 tỷ USD nhằm xây dựng mạng lưới truyền tải điện áp cao 345 kV dài khoảng 1.153 km, giúp chuyển điện từ bờ đông và Honam đến Yongin, dự kiến hoàn thành năm 2036.

Tuy nhiên, khả năng lắp đặt các tuyến đường dây dài của KEPCO rất đáng lo ngại. Chỉ riêng tuyến Bukdangjin - Sintangjeong đã gây tổn thất lên tới 1,17 nghìn tỷ won (810 triệu USD) và mất 22 năm để hoàn thành, trong đó việc chọn địa điểm kéo dài hơn một thập kỷ. Đường dây một chiều điện áp cao Donghaean - Dongseoul trải dài 280 km từ Uljin đến Hanam cần 436 cột tháp truyền tải liên tục bị chậm trễ. Năm 2024, chính quyền thành phố Hanam từ chối cấp phép mở rộng một trạm biến áp của KEPCO, khiến toàn bộ kế hoạch bị đe dọa.

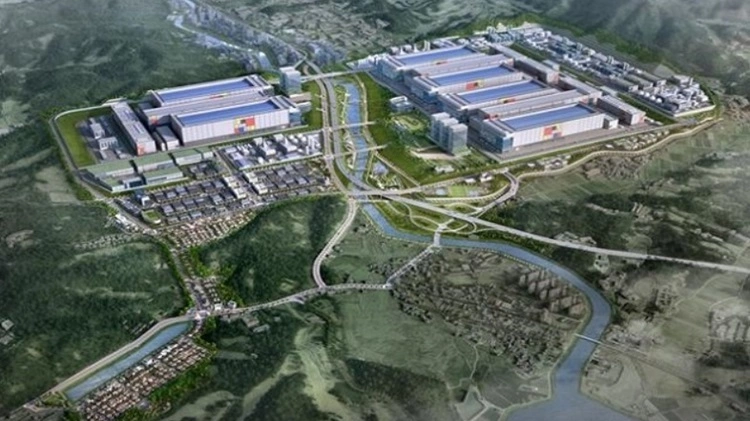

Khu phức hợp công nghiệp bán dẫn quốc gia Yongin nhìn từ trên cao. Ảnh: Bộ Đất đai, Cơ sở hạ tầng và Giao thông Hàn Quốc

Khu phức hợp công nghiệp bán dẫn quốc gia Yongin nhìn từ trên cao. Ảnh: Bộ Đất đai, Cơ sở hạ tầng và Giao thông Hàn Quốc

Trong khi đó, SK Hynix đã đẩy nhanh tiến độ hoàn thành nhà máy thứ tư tại Yongin sớm hơn 12 năm, từ 2045 lên 2033, đồng nghĩa với việc nhà máy đang ra đời nhanh hơn so với đường dây cung cấp điện.

Chính phủ Hàn Quốc và KEPCO dự định xây 6 nhà máy LNG bên trong khu phức hợp Yongin, khởi đầu ở mức 3 GW và mở rộng lên 10 GW, để lấp đầy khoảng thiếu hụt khi mạng lưới truyền tải điện chưa hoàn thành. Tuy nhiên, Samsung cũng như SK Hynix đều cam kết sử dụng 100% điện tái tạo vào năm 2050 và Ủy ban Trung hòa Carbon của Đảng Dân chủ Hàn Quốc đã yêu cầu hủy bỏ kế hoạch xây nhà máy LNG.

Tình trạng thiếu nước

Ngoài điện, một nhà máy chip nhớ quy mô lớn tiêu thụ 100.000 tấn nước/ngày. Dự kiến khu phức hợp Yongin cần khoảng 800.000 tấn nước/ngày khi hoàn thành. Kế hoạch cung cấp nước chia theo nhiều giai đoạn: khoảng 200.000 tấn nước/ngày từ năm 2031 lấy từ phần dư ở đập Paldang và nước thải đã qua xử lý. Tiếp theo, các công trình thu gom nước và đường ống mới sẽ nâng lượng cung cấp lên 600.000 tấn/ngày vào năm 2034. Tuy nhiên, đường ống nước được xây để phục vụ nhà máy thứ 4 của SK Hynix sẽ hoàn thành muộn hơn một năm so với thời điểm nhà máy đi vào hoạt động.

Tranh chấp về nước ở địa phương bao gồm sự phản đối từ thành phố Yeoju và thành phố Hanam cũng trì hoãn tiến độ xây dựng đường ống. Tình trạng thiếu nước càng trầm trọng hơn đối với cụm phía tây nam mới gần tỉnh Gwangju do lưu vực sông Yeongsan và Seomjin chỉ chứa lượng nước bằng một nửa mức mà sông Hàn cung cấp cho Yongin. Bốn nhà máy phía tây nam dự kiến cần khoảng 430.000 m3 nước công nghiệp mỗi ngày. Dự báo của chính phủ cho thấy lưu vực Yeongsan sẽ thiếu hụt khoảng 219 triệu m3 mỗi năm vào năm 2030 trước khi bất kỳ nhà máy nào sử dụng nước từ đó.

An Khang tổng hợp
